【百日安全生產行動】文家坡礦李家溝風井35kV變電站順利投運
“執行35kVⅡ段3#變壓器3503冷備轉運行,檢查設備接地情況,確認保護投入,檢查開關指示正確,確認3503手車已搖至工作位置。”9月16日,隨著3503開關柜運行狀態的成功轉換,標志著文家坡礦李家溝風井35kV變電站順利投運。

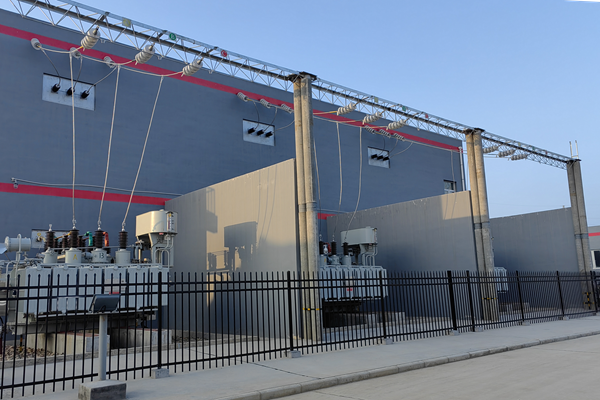

該礦李家溝風井35kV變電站于2022年規劃建設,是后期生產建設的重要樞紐。該變電站上級電源取自文家坡礦110kV變電站35kV配電室,布置有13臺35kV高壓開關柜、30臺10kV高壓開關柜、3臺容量為10000kVA三相雙繞組變壓器及無功補償裝置2套。
李家溝35kV變電站的調試工作時間緊、任務重,和礦井生產接續規劃息息相關。為使變電站帶電調試順利推進,該礦組織專項小組反復優化電力切換方案,全面落實崗位職責,在確保不影響礦井正常用電的情況下,選擇最佳時機完成調試、改造工作。建成投運期間,該礦機電管理部精心組織,從110kV變電站35kV配電室到35kV雙回路架空線路,再到李家溝35kV變電站,對所有變壓器、開關柜、電纜嚴格按照投運標準進行“地毯式”覆蓋檢查。經多方協調配合,該礦高標準、高質量、高效率完成李家溝35kV變電站的調試工作,較原調試計劃提前5天。
該變電站的成功投運,進一步提高了礦井用電的可靠性和穩定性。(金鵬韜 雷田)
