【百日安全生產行動】電力公司提前打贏主變大修“攻堅戰”
10月29日,電力公司大佛寺2#35kV變電站2#主變大修任務順利完成,主變送電投運成功,提前1天打贏主變大修“攻堅戰”,為礦區“迎峰度冬”和電網安全運行奠定了堅實基礎。

大佛寺2#35kV變電站2#主變于2011年正式投入運行,承擔著大佛寺礦井下生產及地面生活的電力保障,為提高設備供電可靠性,電力公司原計劃5天完成主變大修工作。

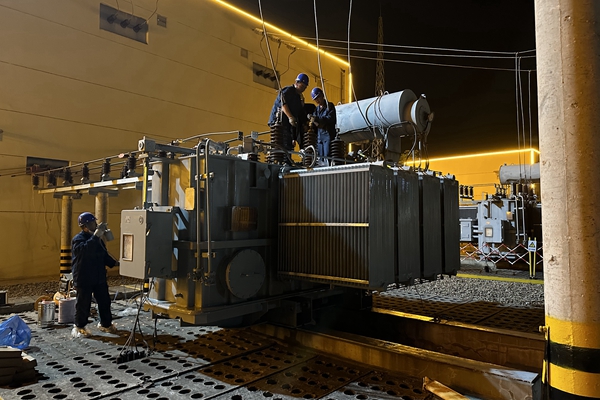

10月26日至28日,電力公司檢修人員分工明確、各司其職,在做好現場安全措施后,有序地安裝保護措施、拆卸主變導線、安裝濾油設備、進行設備耐壓試驗等工作,檢修作業嚴格按照技術規程有條不紊進行,順利實現“安全、質量、進度”三大管控目標。在完成主變注油靜止后,檢修人員對主變全部密封件、蝶閥、溫控表、高壓套管接線頭、瓦斯繼電器等設施進行了更換。同時,生產部門在主變大修前后做好試驗記錄,對主變進行了全面嚴謹細致的試驗工作,完成大修前后數據進行比對分析,定時對設備線夾等重要線纜部位測溫,確保主變投運前的各項指標正常。
經過4天加班加點、持續奮戰,10月28日10時57分,該站完成了主變3次帶電沖擊試驗,并經過24小時空載運行后,29日14時22分順利完成負載運行,變電站恢復分列運行方式。
變壓器是變電站的心臟,主變大修工作可謂是進行了一場“換心”手術,檢修涉及面廣、任務重、工序復雜,電力公司高質高效完成了主變大修任務,并提前確保主變帶負荷安全運行,為礦區安全生產充分做好電力保障。(白楊楊 牛江波)
